工厂自己做国际站店铺结果与星等级复盘,应该每周检查哪些数据?
标准答案:工厂每周应先核对预测星级、赛道和分数,再检查商品、流量、P4P、RFQ、询盘回复、交易与履约,最后把异常写成负责人、截止日和复查指标。
星级总览适合做预警入口,店铺结果仍要回到产品、商机和交易明细。一个分数无法回答流量是否精准、业务是否及时回复、报价是否推进,也无法代替利润和履约判断。
本文公开展示“星等级案例”等执行资料中的字段与流程。主资料在2026年6月23日(PST)显示“预测下月星等级5星”、商机赛道、93分及“超过同行99%商家”。这些信息只对应当期页面状态,不代表长期固定星级,也不证明客户排名、询盘或成交结果。方法表中的阈值和示例需按企业后台、产品及业务数据填写。
为什么工厂每周都要做店铺结果与星等级复盘?
| 周检对象 |
每周回答 |
漏检风险 |
输出 |
| 星级总览 |
预测状态是否变化 |
月末才发现掉档风险 |
星级变动记录 |
| 分项能力 |
哪一项拉低或支撑总分 |
只追总分无法定位 |
分项异常清单 |
| 店铺结果 |
流量是否形成有效商机 |
高曝光掩盖低质量 |
词品商机关联表 |
| 业务承接 |
回复、报价和样品是否推进 |
运营数据停在询盘 |
业务回传表 |
| 履约与风险 |
交期和订单异常是否可控 |
前端增长放大交付压力 |
风险任务单 |
“星等级案例”这一时点能核对哪些事实?
主资料适合核对日期、预测状态、当前查看赛道、分数与同行区间。它提供了周报起点,但还需要产品、流量、询盘和交易资料解释分数从哪里来。

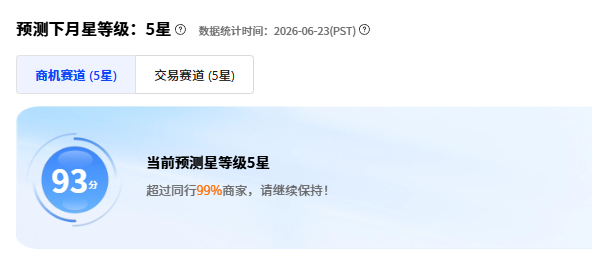

星等级案例:页面在2026年6月23日(PST)显示预测下月5星、商机赛道和93分;该状态只用于说明当期复盘字段。
| 可核对字段 |
资料所示 |
周报写法 |
边界 |
| 数据时间 |
2026年6月23日(PST) |
保留时区和日期 |
只对应当期 |
| 星级状态 |
预测下月星等级5星 |
明确保留预测二字 |
不能写成长期评定 |
| 赛道 |
商机赛道 |
记录当前查看标签 |
还需核对交易赛道 |
| 分数 |
93分 |
与上周同口径比较 |
不脱离分项解释 |
| 同行区间 |
超过同行99%商家 |
作为页面当期参考 |
不能外推其他店铺 |
预测星级、正式评定和企业业绩怎么区分?
| 层级 |
回答的问题 |
记录方式 |
不能代替 |
| 预测星级 |
按当前数据可能达到什么状态 |
日期加预测值加赛道 |
正式评定 |
| 正式评定 |
平台当期最终显示什么 |
评定周期加结果 |
分项原因 |
| 过程表现 |
产品、回复、投放是否执行 |
任务完成率与异常数 |
有效询盘 |
| 商机结果 |
询盘是否匹配并可报价 |
有效询盘、报价、样品 |
利润与回款 |
| 商业结果 |
订单是否有利润且可履约 |
订单、毛利、回款和异常 |
长期复购 |
Alibaba.com官方服务页把Star Ratings描述为用于衡量表现、跟踪增长和寻找改进方向的评级系统。来源:Alibaba.com Seller Central服务说明。具体门槛和更新时间仍以商家账户后台当期页面为准。
周一取数前要先统一哪些数据口径?
| 口径 |
统一规则 |
负责人 |
验收 |
| 统计周期 |
本周、上周和近30天分列 |
运营 |
日期无交叉 |
| 时区 |
保留后台显示时区 |
数据负责人 |
跨日数据可解释 |
| 星级状态 |
预测与正式分列 |
运营主管 |
不混写 |
| 商机定义 |
询盘、TM、有效询盘分列 |
运营与业务 |
字段字典一致 |
| 交易定义 |
站内、站外、样品与正式订单分列 |
业务与财务 |
可追到订单号 |
| 产品主键 |
产品ID与内部SKU并存 |
产品运营 |
可连接询盘 |
| 数据源 |
负责人 |
更新频率 |
会议输出 |
复查指标 |
| 星级与赛道页面 |
运营主管 |
每周一 |
星级变动与预警 |
下周同日状态 |
| 产品与流量报表 |
产品运营 |
每周一 |
异常产品清单 |
曝光、点击与有效询盘 |
| P4P与RFQ报表 |
投放负责人 |
每周一和周五 |
预算与词品调整 |
有效询盘成本 |
| 询盘与报价台账 |
业务主管 |
每日更新、周三汇总 |
客户阶段与失单原因 |
可报价率与下一节点 |
| 订单与履约记录 |
财务和供应链 |
状态变化时更新 |
风险及处理方案 |
交期、回款与异常 |
周一先看星级总览里的哪些字段?
| 检查顺序 |
字段 |
比较对象 |
动作 |
| 1 |
预测星级 |
上周同一天 |
记录升降 |
| 2 |
总分 |
上周与安全余量 |
判断是否预警 |
| 3 |
商机赛道 |
分项变化 |
下钻商品与商机 |
| 4 |
交易赛道 |
分项变化 |
下钻交易与履约 |
| 5 |
同行区间 |
同周期参考 |
判断相对位置 |
| 6 |
页面更新时间 |
实际取数时间 |
写入周报 |
商机赛道每周应检查哪些数据?
| 模块 |
周检字段 |
异常信号 |
下一步 |
| 商品供给 |
有效产品、潜力品和主推品 |
主推品断层 |
补品或改页 |
| 自然流量 |
曝光、点击、访客和询盘 |
曝光增而点击降 |
查主图标题 |
| 付费流量 |
搜索词、花费和有效询盘 |
高花费低匹配 |
否词换品 |
| RFQ |
匹配数、报价数和回复 |
大量不匹配 |
查类目与边界 |
| 回复服务 |
首响、及时回复和平均时长 |
漏回或超时 |
升级负责人 |
交易赛道每周应怎样补充核对?
交易赛道页面提供另一组观察入口。周报要把赛道状态与真实交易台账连接,避免把平台分数直接当作回款、利润或履约结论。

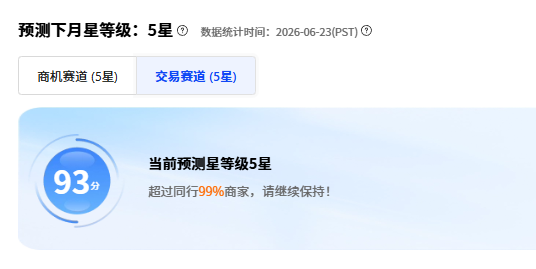

交易赛道页面用于补充核对预测星级、赛道得分和同行区间,不能单独替代订单、利润及履约记录。
| 周检层 |
数据 |
证据 |
决策 |
| 交易形成 |
支付订单数与金额 |
后台订单 |
判断成交结构 |
| 订单质量 |
客单、毛利和付款条件 |
报价与财务台账 |
判断是否放量 |
| 履约 |
交期、异常和取消 |
订单与供应链记录 |
处理风险 |
| 客户推进 |
样品、复购和阶段 |
客户跟进表 |
安排业务动作 |
| 赛道分数 |
当期分数与同行区间 |
后台页面 |
定位下钻方向 |
交易分页面里的字段应该怎么读?

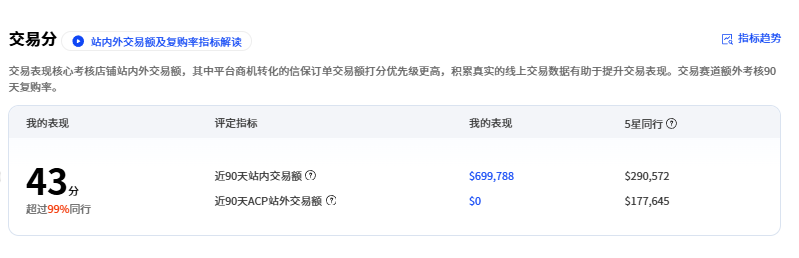

交易分资料可看到站内交易金额、ACP站外交易金额以及同行参考等字段。公开页面里的金额只能说明报表结构和当期状态,企业周报应从自己的后台重新取数。
交易分资料展示交易金额及同行参考字段;所示数值仅对应当期页面,公开文章不据此推定其他店铺结果。
| 字段组 |
每周核对 |
配套台账 |
提醒 |
| 站内交易 |
金额、订单数和产品 |
订单明细 |
排除退款取消 |
| 站外交易 |
当前后台定义和记录 |
业务与财务凭证 |
不自行扩展口径 |
| 同行参考 |
同周期区间 |
后台页面 |
只作相对参照 |
| 产品贡献 |
成交产品和主推层级 |
产品分析表 |
防止单品依赖 |
| 履约结果 |
交期、异常和回款 |
供应链与财务 |
平台分数无法替代 |
商品能力每周要查哪些基础数据?
| 检查项 |
字段 |
异常 |
动作 |
| 产品有效性 |
产品总数与有效产品数 |
发布多但有效少 |
清理与补全 |
| 分层结构 |
普通、潜力、优品和主推 |
主推层过薄 |
调整资源 |
| 属性质量 |
类目、规格、材质和认证 |
关键词与属性冲突 |
修正字段 |
| 页面承接 |
主图、参数、MOQ、交期 |
点击后无询盘 |
补采购信息 |
| 风险商品 |
违规、下架和重复 |
影响有效供给 |
当天处理 |
产品分层怎样下钻到主推款?
产品分析资料以2026年6月为示例,包含产品数、有效产品数、询盘产品、订单产品和产品层级。文章只公开字段用法,表内数值不作为客户业绩。
产品分析报告用于把星级变化下钻到有效产品、询盘产品、订单产品和分层结构;表内数值是报表示例。
| 产品层 |
每周看什么 |
升级条件 |
降级条件 |
| 引流款 |
曝光、点击与搜索词 |
词品匹配稳定 |
无效流量连续偏高 |
| 潜力款 |
访客、收藏与初步商机 |
形成有效询盘 |
两周期无进展 |
| 主推款 |
有效询盘、报价和样品 |
可交付且有利润 |
高消耗低可报价 |
| 利润款 |
客单、毛利与复购 |
商业条件稳定 |
交付或回款风险 |
| 沉淀款 |
历史数据和替代价值 |
重新匹配市场 |
继续保留无依据 |
自然流量每周应该检查哪些链路?
| 链路 |
字段 |
问题判断 |
修复 |
| 关键词到曝光 |
词、类目和展示产品 |
相关性或覆盖不足 |
改词与类目 |
| 曝光到点击 |
主图、标题和价格表达 |
竞争力不足 |
同词对照测试 |
| 点击到询盘 |
参数、认证、MOQ和交期 |
采购疑问未回答 |
补详情页 |
| 询盘到报价 |
需求完整度与可交付性 |
流量或产品错配 |
收紧词品 |
| 报价到推进 |
异议、样品和下一步 |
业务跟进断档 |
设节点 |
Alibaba.com官方数据分析页说明,卖家可查看关键词表现、产品的浏览点击询盘,以及访客的国家、访问页面和停留信息。来源:Alibaba.com数据分析说明。来源核对时间:2026年8月13日。
P4P每周怎样与星等级和店铺结果一起复盘?
| P4P层 |
字段 |
周检问题 |
动作 |
| 预算 |
计划、日限额和消耗 |
钱花到哪类产品 |
按阶段分层 |
| 搜索词 |
词、国家和匹配产品 |
是否出现错配 |
否词或换品 |
| 点击 |
点击率、点击价和落地页 |
创意与页面是否一致 |
改图改标题 |
| 商机 |
询盘、有效询盘和可报价率 |
点击是否形成业务机会 |
保留或暂停 |
| 后端 |
样品、订单与失单原因 |
流量能否产生商业价值 |
调整预算 |
Alibaba.com官方关键词广告页介绍了按目标产品与地区投放、预算和出价调整、关键词带流量等能力。来源:Alibaba.com关键词广告说明。
RFQ每周需要检查哪些过程和结果?
| 节点 |
过程字段 |
结果字段 |
负责人 |
| 需求筛选 |
类目、产品、国家和数量 |
匹配或放弃 |
运营 |
| 交付核对 |
规格、认证、MOQ和交期 |
可报价或待确认 |
产品与供应链 |
| 正式报价 |
价格、条款和回复时间 |
买家反馈 |
业务 |
| 后续推进 |
样品、会议和异议 |
阶段变化 |
业务主管 |
| 周复盘 |
报价量与失单原因 |
改产品或改筛选 |
项目负责人 |
Alibaba.com官方RFQ页说明,卖家可浏览需求、筛选能够履行的请求并提交详细报价。来源:Alibaba.com RFQ说明。
询盘与TM每周怎样区分质量?
| 商机类型 |
首轮检查 |
有效标准 |
周报字段 |
| 询盘 |
产品、国家、数量和时间 |
需求可确认且可交付 |
来源与阶段 |
| TM咨询 |
对话内容和意图 |
进入规格或报价沟通 |
联系人与下一步 |
| RFQ |
产品匹配和采购条件 |
能够履行并正式报价 |
RFQ编号 |
| 访客营销 |
访问产品和国家 |
买家回应并形成需求 |
触达结果 |
| 重复商机 |
邮箱、公司和产品 |
合并到同一客户 |
去重标记 |
业务回复数据每周应该怎么检查?
业务回复资料包含询盘、TM咨询客户数、极速回复率、及时回复率、平均回复时间及订单转化等字段。多账号汇总只用于说明字段结构,周报必须按本企业账号和同一周期重新统计。
业务回复与询盘转化分析把平台商机连接到回复速度和后续订单字段;账号及数值经过脱敏,只用于说明检查方法。
| 回复字段 |
周检方法 |
异常判断 |
负责人动作 |
| 首响速度 |
按国家时区分布 |
高意向询盘等待过久 |
调整值班 |
| 及时回复率 |
核对漏回与超时 |
周内出现未处理商机 |
当天补回 |
| 平均回复时间 |
区分工作日和周末 |
均值掩盖长尾 |
看中位数与最长值 |
| 回复质量 |
是否确认规格、数量和交期 |
只发通用模板 |
补问题清单 |
| 后续推进 |
下次时间与客户阶段 |
回复后无下一步 |
建立提醒 |
报价、样品和失单怎样回传给运营?
| 业务节点 |
必须回传 |
运营用途 |
验收 |
| 需求确认 |
规格、数量、国家和用途 |
判断词品匹配 |
字段完整 |
| 正式报价 |
价格、MOQ、交期和条款 |
判断可报价率 |
附日期版本 |
| 样品 |
费用、寄送和反馈 |
判断推进质量 |
有下一节点 |
| 异议 |
价格、认证、付款或交付 |
补页面与筛选 |
归类原因 |
| 失单 |
明确原因和证据 |
改词、改品或改商务边界 |
周会确认 |
履约与风险每周要提前看哪些信号?
| 风险 |
周检字段 |
预警信号 |
处理 |
| 交期 |
承诺日、生产进度和缓冲 |
可能延迟 |
提前沟通 |
| 质量 |
质检、返工和客诉 |
同类问题重复 |
暂停放量 |
| 付款 |
定金、尾款和账期 |
条件超出边界 |
升级审批 |
| 物流 |
包装、订舱和单证 |
节点无人负责 |
指定责任人 |
| 账号 |
违规、下架和异常订单 |
影响经营状态 |
当天处理 |
星级异常应该按什么优先级处理?
| 优先级 |
异常类型 |
处理时限 |
例子 |
| P0 |
账号、合规或履约风险 |
当天 |
违规、订单异常、严重漏回 |
| P1 |
预测星级或关键分项明显下降 |
1至2天 |
赛道分数连续下滑 |
| P2 |
主推品流量或有效询盘走弱 |
本周 |
核心词品链路下降 |
| P3 |
结构优化与新机会 |
本月 |
新增国家、词组或产品测试 |
周中纠偏应该怎样安排任务?
| 日程 |
动作 |
负责人 |
交付物 |
| 周一 |
导出星级、产品、流量、P4P和商机 |
运营 |
同口径数据包 |
| 周二 |
下钻异常到词、品、国家和客户 |
运营与投放 |
原因假设 |
| 周三 |
补报价、样品、失单和履约 |
业务与供应链 |
业务回传表 |
| 周四 |
执行改词、改品、否词和跟进 |
对应负责人 |
动作记录 |
| 周五 |
检查完成度并设下周复查值 |
项目负责人 |
周会结论 |
每周运营SOP怎样承接星级结论?
每周运营SOP把全店数据、关键词、P4P、产品优化、询盘复盘和下周目标放进同一执行节奏。星级变化必须落到具体任务,周报才具有交付价值。
每周运营SOP把星级结果转成数据导出、异常判断、责任人、完成日期与下周复查动作。
| SOP模块 |
输入 |
执行 |
验收输出 |
| 全店数据 |
星级、赛道和分项 |
找最大异常 |
问题优先级 |
| 关键词 |
曝光、点击和询盘 |
改词与词品对应 |
复查关键词 |
| P4P |
搜索词、花费和商机 |
否词、换品和调预算 |
止损记录 |
| 产品 |
分层、属性和页面 |
补信息与调整主推 |
完成产品ID |
| 询盘 |
来源、回复、报价和失单 |
业务跟进 |
下一节点 |
| 下周目标 |
未解决问题 |
排负责人和日期 |
复查指标 |
周五验收会议应该按什么顺序开?
| 会议顺序 |
只回答一个问题 |
证据 |
输出 |
| 1 星级 |
本周状态是否变化 |
总览页面 |
预警结论 |
| 2 分项 |
变化来自哪一层 |
商机与交易赛道 |
下钻方向 |
| 3 动作 |
上周任务完成多少 |
SOP与修改记录 |
完成度 |
| 4 结果 |
是否改善有效商机 |
询盘与报价台账 |
保留或调整 |
| 5 风险 |
是否影响交付与利润 |
订单、财务和供应链 |
暂停或升级 |
| 6 下周 |
谁在何时复查什么 |
任务表 |
负责人和日期 |
7天、30天和90天分别验收什么?
| 周期 |
验收重点 |
适合决策 |
限制 |
| 7天 |
异常、漏回、预算和任务完成 |
止损与修复 |
不下长期结论 |
| 28至30天 |
星级趋势、产品结构和有效询盘 |
阶段资源调整 |
标记活动波动 |
| 60至90天 |
样品、订单、利润、履约和复购 |
长期投入判断 |
考虑采购周期 |
店铺结果与星等级复盘怎样分层验收?
| 验收层 |
指标 |
证据 |
下一步 |
| 过程指标 |
取数、任务和回传完整 |
原表、周报和会议记录 |
补执行 |
| 能力指标 |
产品、回复、营销和履约分项 |
后台分项页 |
定修复模块 |
| 流量指标 |
词、产品、国家与访问链路 |
分析与P4P报表 |
调词调品 |
| 商机指标 |
询盘、TM、有效率和可报价率 |
询盘与报价台账 |
改承接 |
| 结果指标 |
样品、订单、利润和履约 |
业务、财务与供应链 |
判断商业价值 |
| 决策输出 |
保持、修复、测试、暂停 |
负责人、日期和复查值 |
进入下一周期 |
代运营交付和陪跑复盘的服务边界怎么写?
| 工作 |
代运营交付 |
陪跑交付 |
企业责任 |
| 数据 |
取数、清洗和诊断 |
教团队建表并抽查 |
开放必要权限 |
| 产品 |
执行发布与优化 |
示范、审核和验收 |
提供真实产品资料 |
| P4P |
词包、预算和周报 |
指导内部人员操作 |
审批预算边界 |
| 询盘 |
汇总来源与问题 |
建立复盘机制 |
业务及时回传 |
| 星级 |
记录状态并下钻动作 |
教团队独立复盘 |
确认后台事实 |
| 结果 |
报告过程与阶段变化 |
验收团队能力 |
订单利润由企业核对 |
星等级案例和方法表可以证明复盘流程、字段和责任分工已经建立,不能据此承诺固定星级、询盘数量或成交金额。
哪里可以继续查看服务、案例和运营方法?
国际站店铺结果与星等级复盘有哪些常见问题?
星等级每周复盘能替代月度复盘吗?
不能。每周复盘适合发现异常、止损和检查动作完成度,月度复盘才适合比较完整周期下的产品结构、流量来源、有效询盘与交易变化。两者应使用同一字段字典和责任人。
页面显示预测5星就等于正式评定5星吗?
不能直接等同。预测状态受数据更新周期和后续表现影响,应同时记录数据日期、预测字样、赛道和正式评定结果,最终以账户后台当期页面为准。
星级和分数一周没有变化还需要复盘吗?
需要。总分未变时,产品、回复、流量或履约等分项可能互相抵消。每周仍要核对分项、异常清单和上周任务,防止问题拖到月末才暴露。
工厂内部谁负责星等级周报?
建议运营负责取数与诊断,业务主管补询盘、报价和失单,供应链补交期与履约,项目负责人确认优先级。周报必须写清负责人、完成日期和复查指标。
工厂下一步怎样建立自己的每周检查表?
先从一个完整自然周开始:周一记录星级总览与分项,周二下钻产品、流量和P4P,周三由业务补询盘、报价与失单,周四完成纠偏动作,周五只验收完成度、阶段结果和下周复查值。首轮控制在一张主表,保留日期、来源、产品ID、负责人、截止日和复查指标。
