国际站样品签收后怎么推进量产?把测试反馈、修改版和采购时间写进节点

2026/08/2825 分钟阅读运营文章
样品签收后先确认包装和测试计划,再按日期收集通过项、修改项与证据;修改版获书面批准后,继续锁定采购数量、下单时间、量产规格、价格、交期和付款节点。

国际站样品签收后怎么推进量产?把测试反馈、修改版和采购时间写进节点

标准答案:样品签收后先确认包装和测试计划,再按日期收集通过项、修改项与证据;修改版获书面批准后,继续锁定采购数量、下单时间、量产规格、价格、交期和付款节点。

这篇文章从买家已签收样品开始,重点处理测试计划、反馈证据、修改版、批准样、采购时间与量产文件,适合业务、工程、质量和生产共同使用。

六个推进节点依次为:确认签收、锁测试计划、收测试反馈、确认修改版、锁量产版本、确认采购时间。每个节点都要写负责人、日期、输入证据、确认输出和下一动作。

本文更新时间:2026年8月27日。运营资料时间口径为2026年5月至6月;表格中的日期、版本和项目字段用于说明执行方法,企业应按当前产品、合同、测试标准与买家审批流程填写。

国际站样品签收后怎么推进量产?

样品签收后先确认包装和测试计划,再按日期收集通过项、修改项与证据;修改版获书面批准后,继续锁定采购数量、下单时间、量产规格、价格、交期和付款节点。

阶段 必须输入 负责动作 验收输出
签收 物流与包装 确认版本 签收记录
测试 测试计划 收集结果 问题清单
改版 变更要求 更新样品 批准版本
采购 数量与日期 锁定订单条件 量产节点

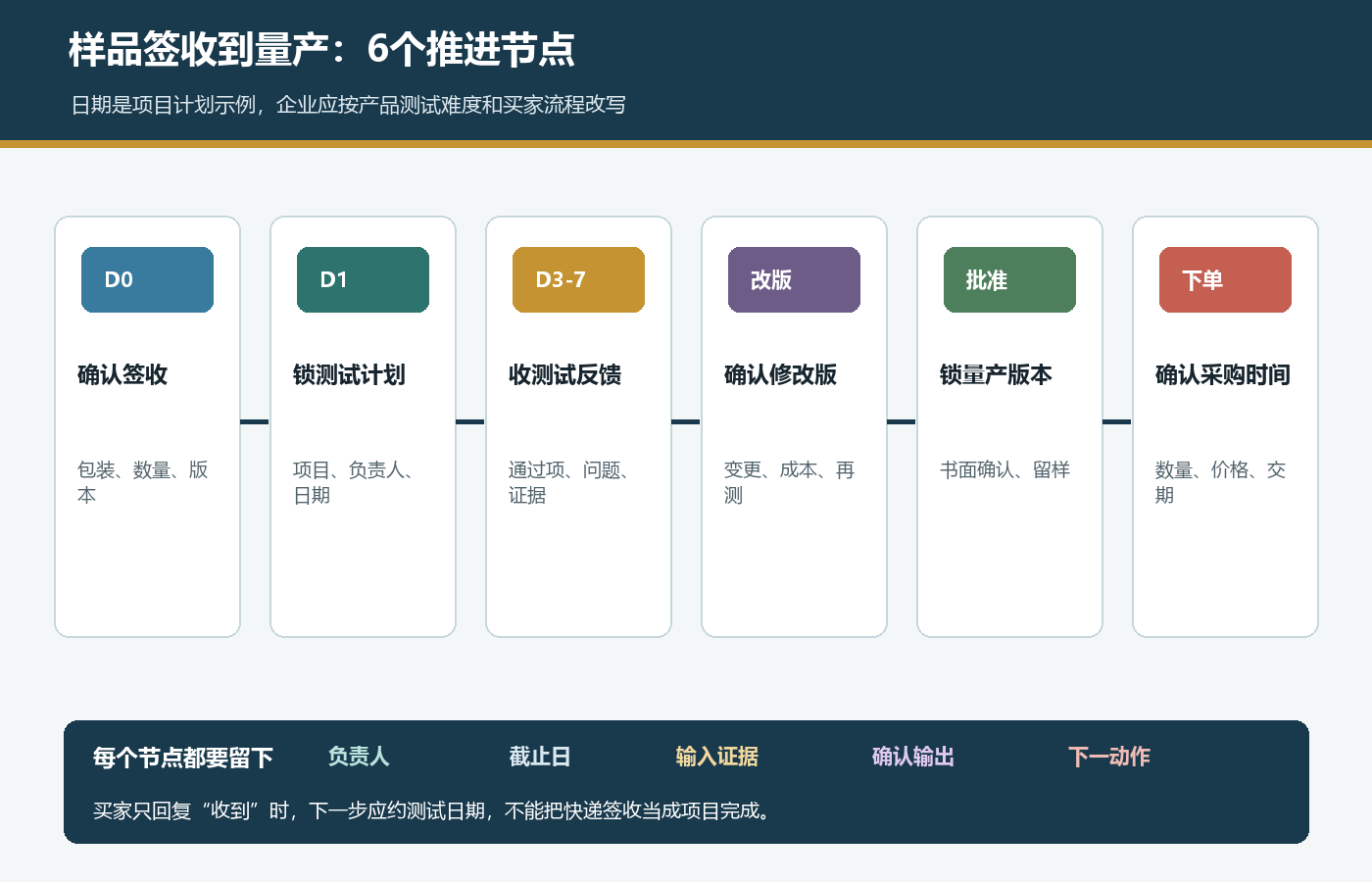

国际站样品签收后按确认签收测试计划反馈改版批准和下单推进量产
签收后的推进链包含确认、测试、反馈、改版、批准和下单;图中日期只演示排期方法,企业应按产品难度与买家流程调整。

为什么快递签收还不能算样品阶段完成?

签收只证明包裹到达。买家是否拆箱、是否拿到正确版本、谁负责测试、何时给反馈仍未确认。业务员应在签收后建立下一日期,避免样品停在仓库或采购前台。

状态 能证明什么 仍缺什么 下一步
物流签收 包裹到达 实物状态 确认拆箱
买家回复收到 联系人知情 测试安排 约测试日
开始测试 已进入评估 结果证据 约反馈日
测试完成 有结论 订单条件 转采购

签收当天要确认哪四项?

当天先核对收件人、外包装、样品数量与样品版本。定制品还应核对序列号、颜色、标签和配件,确认买家测试的实物与供应商留档一致。

确认项 业务要问 证据 异常动作
收件人 谁实际收到 签收姓名 转交测试人
包装 是否破损受潮 开箱照片 保留物流证据
数量 主件配件是否齐 装箱清单 补寄或说明
版本 型号颜色标签 样品编号 暂停错误测试

样品外包装损坏时先处理什么?

先要求买家保留外箱、标签、缓冲材料和实物状态,再区分运输损伤与产品本身问题。证据未收齐前不要直接答应重做,避免后续物流索赔和产品改进混在一起。

证据 采集方式 用途 负责人
外箱 六面照片 判断撞击 买家
运单 标签与单号 核对批次 业务
缓冲 开箱过程 判断包装 包装工程
实物 受损部位 判断产品 质量

怎样证明买家测试的是正确样品?

在寄样清单中写型号、规格、版本号、序列号、数量、包装和附件,并让买家在测试开始前回传关键识别信息。供应商留样与买家实物要能一一对应。

标识 写法 核对人 输出
型号 产品代码 业务 型号一致
版本 S0或批次 工程 版本一致
序列号 单件追踪 质量 实物可追溯
附件 清单编号 买家 套件完整

签收后怎样约定测试开始日和反馈日?

先问买家测试场景、设备、负责人和预计用时,再把开始日、阶段反馈日、最终结论日写进邮件或平台消息。复杂设备可拆成安装、试运行与稳定性测试。

日期 确认内容 示例输出 复查动作
开始日 何时开测 具体日期 前一日提醒
中间点 是否遇阻 阶段结果 补资料
结论日 何时完成 反馈表 到期跟进
延期日 延误原因 新日期 更新台账

谁应该成为样品测试的单一负责人?

优先找到真正使用或验证样品的人,如工程师、质量人员、产品经理或采购项目负责人。采购联系人可协调流程,但技术问题要能到达测试人,避免二手转述丢失条件。

角色 负责内容 业务动作 记录字段
采购 流程与价格 确认审批 采购状态
工程 功能与参数 收技术反馈 问题编号
质量 标准与报告 收测试结果 结论
项目负责人 时间与决策 锁下一日期 里程碑
国际站询盘跟进表记录日期国家客户产品需求阶段下次跟进结果和备注
2026年6月跟进资料:日期、国家、意向产品、核心需求、阶段、下次跟进和结果分列记录;资料只证明跟进字段与流程。

一份可执行测试计划要写哪些字段?

测试计划至少写测试项目、方法、标准值、样品版本、设备或环境、负责人、开始日期、完成日期和证据形式。每项要能得出通过、需改或暂缓的明确结论。

字段 填写内容 常见缺口 通过标准
项目 功能尺寸外观 写得太泛 可逐项判断
方法 设备与步骤 只有结果 可重复
标准 目标与公差 没有阈值 可比较
证据 数据照片报告 口头反馈 可追溯

功能测试反馈怎样写才可用于改版?

功能问题要记录测试条件、操作步骤、预期结果、实际结果、发生频次和影响程度。若问题无法复现,先补环境与操作信息,再由工程判断是否改版。

字段 示例 责任人 输出
条件 电压负载温度 买家 环境明确
步骤 操作顺序 测试人 可复现
结果 期望与实际 工程 差异明确
影响 轻微或停机 项目 优先级

尺寸和公差反馈怎样避免双方理解不同?

使用带单位的尺寸表、图纸位置编号、测量工具和允许公差。买家报告偏差时,同步确认测量方法、温度条件与取样数量,避免用单个读数代表整批风险。

要素 确认内容 证据 处理
单位 mm或inch 尺寸表 统一单位
位置 图纸编号 标注图 定位问题
工具 卡尺量规 测量记录 校准方法
样本 数量与分布 原始数据 判断波动

材料、颜色和表面处理怎样收测试反馈?

材料要对应牌号或检测依据,颜色要对应色号或批准样,表面处理要写工艺、光泽、纹理和耐久要求。自然光照片可辅助沟通,最终仍需可复核的标准。

项目 确认基准 证据 输出
材料 牌号成分 报告或声明 材料锁定
颜色 色号批准样 对色记录 色差边界
纹理 表面样板 近景记录 外观标准
耐久 测试方法 结果报告 工艺要求

认证和文件审核怎样并入样品测试?

样品通过功能测试仍可能卡在认证、标签或市场准入。业务员应让买家同时核对证书名称、适用型号、报告版本、有效期、标签语言和目标市场。

文件 核对点 责任人 异常动作
证书 型号范围 合规 补证明
报告 标准与版本 质量 更新报告
标签 语言与标识 工程 改版确认
说明书 警示与参数 业务 校对版本

包装测试通过后还要确认哪些量产条件?

样品包装能保护单件,不代表量产装箱已经确认。还要核对内盒、外箱、装箱数、毛净重、托盘、唛头、标签、跌落或堆码要求,以及买家仓库限制。

包装项 样品阶段 量产阶段 验收
内盒 单件保护 材质尺寸 图稿批准
外箱 寄样箱 装箱数强度 箱规锁定
标签 临时标识 正式条码 可扫描
运输 快递 海运空运 测试匹配

怎样向买家收一份完整的测试反馈?

把反馈表预先发给测试人,按通过项、问题项、证据、期望值、影响范围和确认日期填写。会议里得到的结论,应在会后转成书面记录并请对方确认。

反馈栏 买家填写 供应商动作 结果
通过项 已验证项目 锁定条件 保留
问题项 偏差与证据 编号分级 待处理
期望值 目标结果 评估可行性 可改范围
日期 完成与审批 更新台账 下一节点

哪些测试证据能支持工程判断?

优先收原始数据、测试条件、设备信息、连续视频、清晰照片、故障日志和第三方报告。证据要对应样品编号与测试项目,避免多款样品混用同一段资料。

证据 适用问题 必须标识 工程用途
原始数据 性能偏差 单位条件 分析数值
视频 操作故障 版本时间 复现过程
照片 外观包装 部位尺寸 定位缺陷
报告 标准测试 机构样品 审核结论

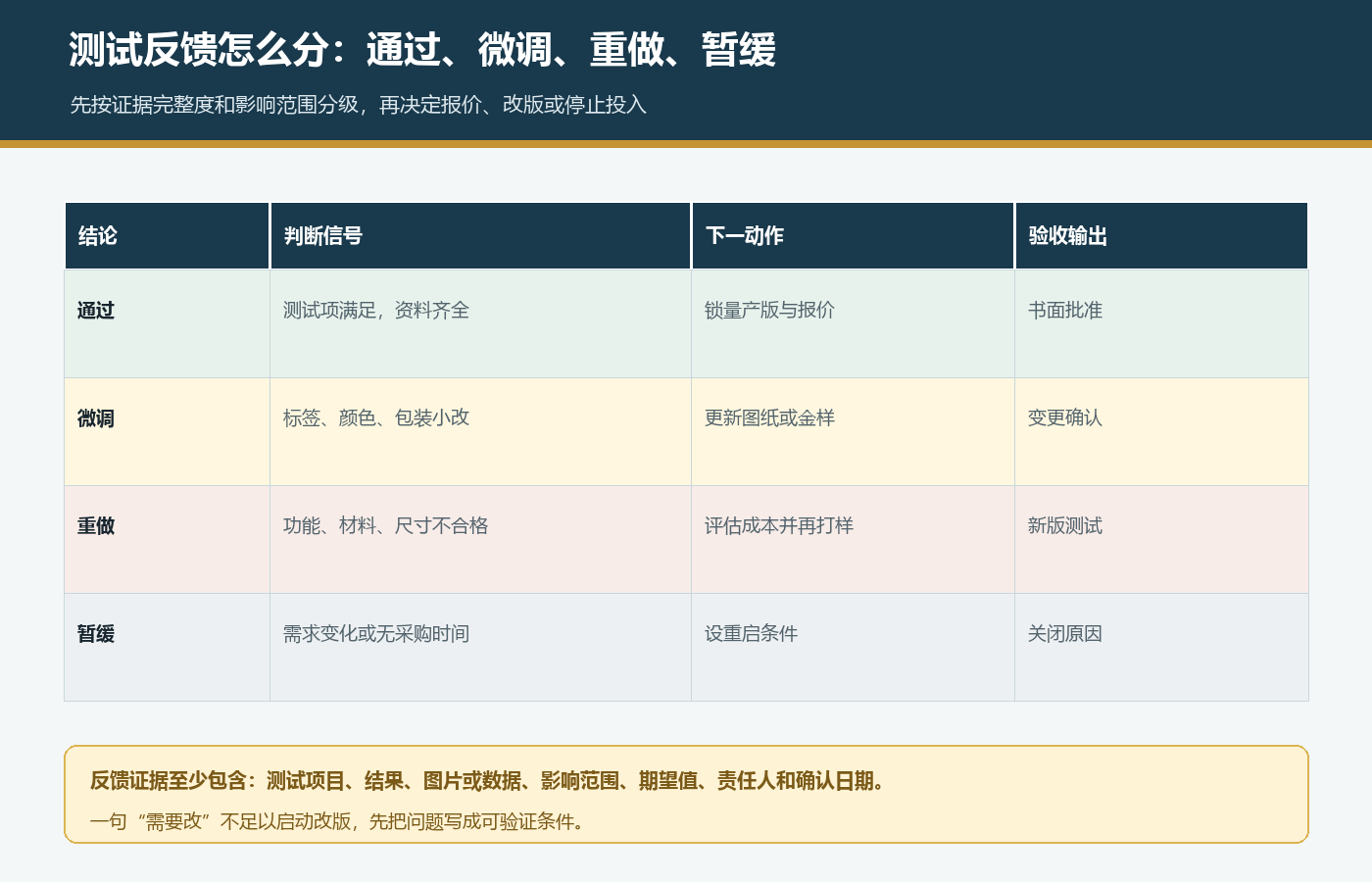

国际站样品测试反馈按通过微调重做和暂缓决定量产改版或关闭
测试反馈按通过、微调、重做和暂缓分级,每一级都对应证据、责任人、确认输出和下一日期。

测试结果怎样分成通过、微调、重做和暂缓?

先看问题是否影响功能、安全、合规、关键尺寸与买家用途,再看修改是否需要新材料、开模或重新认证。分级结果要连接成本、周期和批准方式。

分级 典型情况 动作 批准方式
通过 条件满足 转量产 书面批准
微调 标签包装小改 更新文件 文件确认
重做 功能材料不合格 再打样 重新测试
暂缓 需求时间变化 设重启条件 项目确认

买家只说需要修改时怎样继续追问?

把模糊反馈拆成位置、当前值、期望值、原因、使用场景、优先级与验证方式。先让买家确认问题定义,再让工程评估方案,避免供应商凭猜测修改。

追问 目的 输出 负责人
哪里改 定位范围 问题编号 业务
改成什么 锁目标值 变更要求 买家
为何要改 理解场景 风险等级 工程
怎样验 锁验证法 复测计划 质量

买家不同部门给出冲突反馈怎么办?

把采购、工程、质量和使用部门的意见放入同一变更表,由买家指定最终批准人。冲突未解决前先暂停实物改版,避免连续制作多个方向不同的样品。

冲突 常见表现 协调动作 完成信号
技术 参数要求不同 开技术会 目标值统一
质量 标准理解不同 核标准版本 方法统一
采购 成本压缩 列方案差异 预算确认
使用 场景新增 评估范围 需求冻结

修改前为什么要先判断影响范围?

一个尺寸变化可能影响模具、材料、认证、包装、装箱数、价格和交期。工程评估要列直接影响与连带影响,业务据此向买家确认成本和时间。

变更 可能影响 评估人 输出
尺寸 模具包装 工程 变更范围
材料 性能认证 采购质量 替代方案
颜色 工艺起订量 生产 色样成本
标签 市场合规 合规业务 图稿版本

修改清单怎样写才能进入生产文件?

每项变更使用编号,写旧值、新值、原因、影响文件、责任人、完成日和验证方式。图纸、BOM、包装图与报价单应引用同一个变更编号。

字段 写法 连接文件 验收
编号 EC-001 全部资料 唯一
旧新值 前后对照 图纸BOM 明确
影响 成本交期认证 报价计划 已评估
验证 复测或文件确认 批准记录 已完成

修改费用和责任怎样提前确认?

先区分原样不符合约定、买家新增需求、双方理解偏差和运输损伤,再确定设计费、模具费、样品费、检测费与物流费由谁承担。结论应写入变更确认。

原因 责任判断 费用项目 确认
不符合约定 供应商核查 重做物流 原因记录
新增需求 买家变更 设计模具 费用确认
理解偏差 共同复盘 协商分担 新基准
运输损伤 物流证据 索赔补寄 证据链

修改后什么情况需要重新寄样?

影响功能、安全、材料、关键尺寸、兼容性、寿命或认证的修改,通常要重新验证。外观文字等低风险变更可评估文件或视频确认,但批准方式要由买家明确接受。

变更类型 风险 建议验证 输出
功能 实物复测 测试报告
安全合规 报告或实物 批准结论
关键尺寸 中高 测量与装配 尺寸确认
文案排版 文件确认 批准图稿

S0寄出样要保存哪些记录?

S0是买家收到的原始样品版本,应保存寄样清单、产品照片、序列号、质检结果、包装状态、物流单号和发出日期,作为后续反馈与修改的共同基准。

记录 内容 保存人 用途
寄样清单 型号数量附件 业务 核对签收
质检 项目结果 质量 对比反馈
照片 产品包装 业务 识别版本
物流 单号日期 跟单 追踪节点
国际站业务分析表包含产品曝光点击询盘回复速度订单和转化字段
2026年6月业务转化资料:从产品点击继续记录询盘、回复和订单阶段;示例数据不代表客户业绩或统一转化标准。

S1反馈版怎样把问题变成任务?

S1不一定是新的实物,它是买家反馈形成的问题版本。每个问题要有编号、证据、严重度、目标值、责任人和答复日期,随后进入工程评估。

字段 输入 动作 输出
问题编号 买家反馈 去重归类 问题表
严重度 影响范围 分级 优先级
目标值 买家期望 确认可测 变更条件
截止日 项目计划 分配责任 答复时间

S2修改样怎样证明已经完成变更?

S2要同时连接修改清单、更新后的文件、实物标识、复测结果和成本交期变化。仅寄出新样却没有前后对照,买家很难判断问题是否逐项关闭。

证据 要求 负责人 通过
变更表 逐项关闭 工程 无遗漏
新文件 版本号日期 文控 同步
实物标识 S2批次 质量 可追溯
复测 同方法比较 测试 结果明确

PP批准样怎样取得可追溯确认?

买家确认修改样满足要求后,应在平台消息、邮件、批准表或签样文件中写明样品版本、通过范围、保留条件、批准人和日期。口头认可要补成书面记录。

批准项 要写什么 载体 验收
版本 S2或样品号 批准表 唯一
范围 通过项目 邮件 边界清楚
保留项 仍待确认 任务表 有截止日
批准人 姓名角色日期 平台或邮件 可追溯

MP量产版怎样从批准样转换出来?

把批准样对应的图纸、BOM、工艺、检验标准、包装、标签和客户特殊要求汇总成MP版本。生产、采购、质量和业务使用同一份受控资料。

量产文件 来源 审核人 输出
图纸BOM 批准版本 工程采购 受控文件
工艺 复测结果 生产 作业要求
检验 测试标准 质量 检验计划
包装标签 批准图稿 业务包装 量产版

样品版本名称怎样统一?

企业可采用项目简称、型号、阶段、版本号与日期组合,例如ProjectA-Model01-S2-V03-20260827。命名规则要写入文控表,实物标签与电子文件保持一致。

组成 示例 作用 检查
项目 ProjectA 区分客户 唯一
型号 Model01 区分产品 一致
阶段 S0 S1 S2 PP MP 识别状态 可读
版本日期 V03 日期 追踪更新 最新

买家的书面批准至少要包含什么?

批准信息至少要指向明确样品版本、测试结论、量产规格、包装标签、未决事项、批准人和日期。若买家只批准部分项目,未批准部分应继续保留为开放任务。

批准字段 最低内容 风险 处理
对象 样品和文件版本 批错版本 附清单
结论 通过项目 范围模糊 逐项写
条件 未决事项 被忽略 设截止日
人员日期 批准人时间 无法追溯 留存记录

批准样和供应商留样怎样管理?

供应商应保留与买家批准样同版本的实物或关键部件,并记录样品号、封样日期、保管位置、有效期和取用权限。易变质或易老化产品要写保存条件。

留样项 记录 责任人 用途
样品号 版本序列 质量 身份核对
状态 封样照片 文控 防误用
位置 柜位权限 仓库 可取用
期限 有效期条件 质量 到期更新

样品通过后怎样确认采购数量?

同时问首单数量、单次补货量、年度预估和各规格占比。数量用于核对MOQ、阶梯价、材料采购、产线节拍、包装方式和交期,不能只写一个模糊的批量。

数量口径 买家要答 供应商用途 输出
首单 首次采购量 报价排产 首单数量
规格占比 各SKU数量 备料包装 明细表
补货 频次批量 安全库存 补货计划
年度 预测范围 产能规划 滚动预测

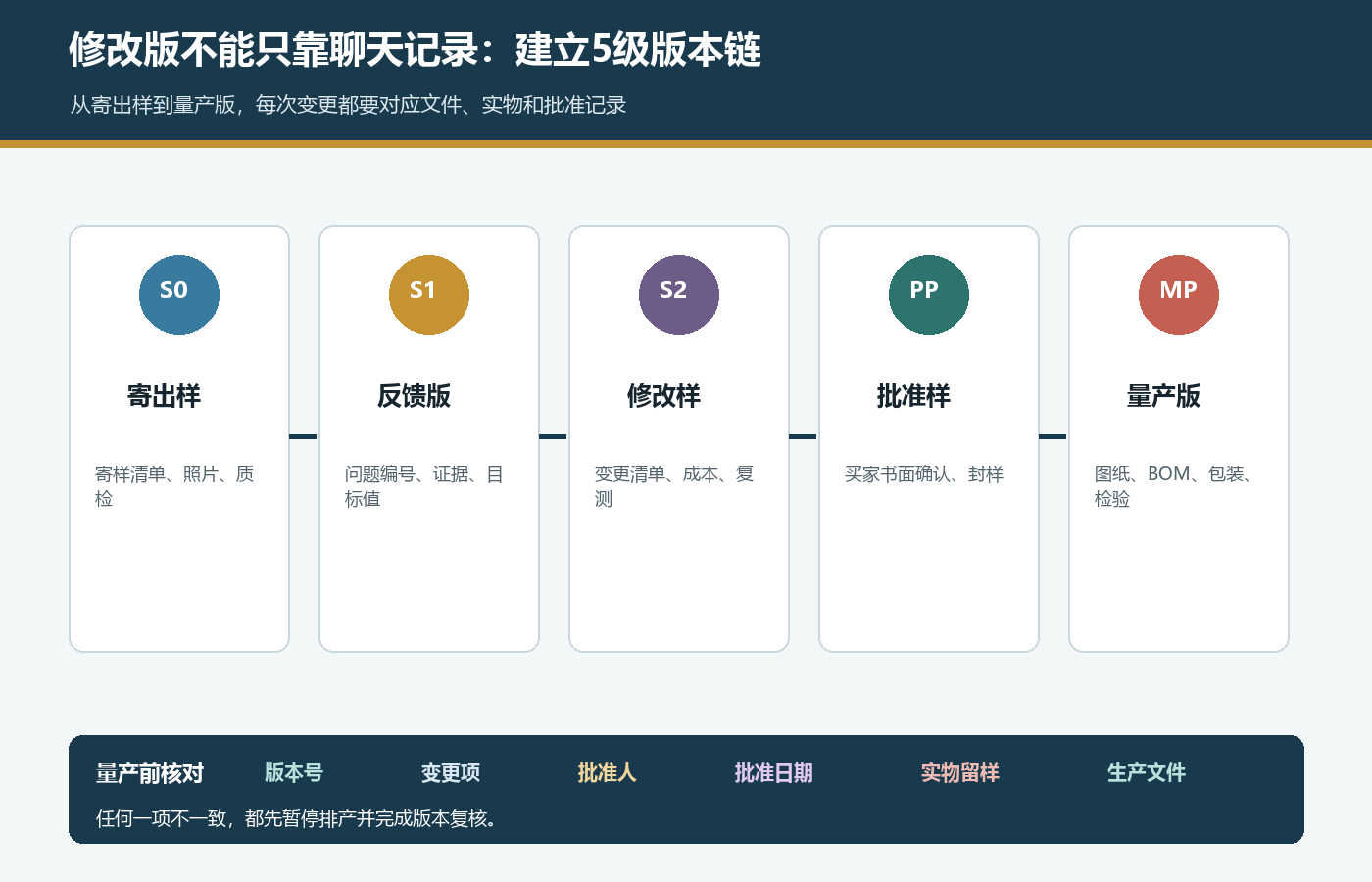

国际站样品从寄出样反馈版修改样批准样到量产版建立版本控制
S0寄出样、S1反馈版、S2修改样、PP批准样和MP量产版应连接文件、实物、批准人与批准日期。

目标采购时间怎样从模糊意向变成日期?

将“soon”“next month”拆成技术批准日、预算批准日、PO日期、定金日和期望交货日。买家无法给具体日期时,可先给时间窗,并记录决定日期的人。

时间点 问题 负责人 输出
技术批准 何时签样 工程 批准日
预算批准 何时放款 财务采购 预算日
PO 何时发订单 采购 目标日
交货 何时到货 项目 倒排计划

买家采购审批流程怎样写进跟进节点?

先确认技术、质量、财务、采购和管理层分别负责什么,当前卡在哪一步,需要供应商提供什么资料。每一步只保留负责人、所需资料、截止日和通过信号。

审批 常见资料 通过信号 跟进动作
技术 规格测试 批准样 补技术资料
质量 标准报告 供应商认可 补质量文件
财务 预算付款 预算释放 补成本方案
采购 报价合同 PO签发 锁订单条件

量产阶梯价怎样在样品通过后更新?

按已批准规格重新核算材料、工艺、损耗、包装、检测和物流条件,再按数量区间给阶梯价。样品价、试单价与量产价应分别标识,避免买家沿用寄样价格。

价格层 数量口径 成本基础 说明
样品价 单件或少量 打样投入 不代表量产
试单价 小批验证 调机损耗 单独有效
量产价 MOQ及以上 稳定工艺 阶梯报价
年度价 滚动预测 原料汇率 调价条件

报价有效期为什么要与采购时间联动?

买家采购时间越晚,原料、汇率、运费和产能窗口变化越大。报价单应写有效期、价格基础、包含项、排除项和重新报价触发条件,并提醒买家超过期限需复核。

变量 报价写法 触发条件 动作
原料 基准日期 涨跌阈值 复核成本
汇率 币种基准 波动条件 更新价格
运费 贸易术语 线路变动 重询物流
产能 预计窗口 排期变化 重确认交期

怎样确认量产产能与排产窗口?

批准样完成后,由生产核对材料周期、模具工装、关键设备、人员、外协、质检和包装能力,再给可承诺的产能与最早开工日。业务不要只沿用寄样周期。

产能项 核对内容 负责人 输出
材料 采购周期库存 采购 到料日
设备 工装与产线 生产 可用窗口
质量 检验能力 质量 检验周期
包装 物料与人力 仓库 出货窗口

量产交期怎样拆成可复查节点?

把总交期拆成订单确认、定金、材料到位、首件、批量生产、过程检验、最终检验、包装和出货。每个节点都要有计划日与实际日。

节点 输入 负责人 输出
订单 PO与定金 业务财务 生效日
备料 BOM采购 采购 齐料日
生产 首件与批量 生产 完成日
出货 检验包装 质量物流 发运日

付款条件怎样在转量产时重新确认?

样品付款与量产订单付款通常口径不同。确认币种、支付方式、定金比例、尾款节点、银行费用、发票或单证要求,并核对付款主体与合同主体。

付款项 确认内容 风险 输出
币种 报价结算币 汇率差 币种锁定
节点 定金尾款 排产风险 付款计划
主体 买卖付款方 第三方风险 主体核验
单证 发票提单报告 不符点 单证清单

包装、标签和唛头怎样在量产前冻结?

把买家批准的图稿、条码、语言、警示、型号、数量、箱规和唛头汇总成量产包装版。正式印刷前可先做电子稿或少量样确认,批准记录要关联版本号。

项目 批准对象 负责人 完成信号
图稿 文字颜色 买家业务 书面批准
条码 编码扫描 仓库 可识别
箱规 尺寸重量 包装 装箱确认
唛头 订单港口 物流 运输匹配

量产检验标准怎样从样品测试中继承?

把买家测试通过的关键项目、方法、标准值和证据要求转入来料、过程与出货检验。样品阶段未覆盖的批量风险,如一致性和抽样规则,要在质量计划里补上。

检验阶段 继承内容 新增内容 输出
来料 材料规格 供应批次 IQC标准
首件 批准样参数 工艺条件 首件报告
过程 关键尺寸功能 频次抽样 巡检记录
出货 完整标准 抽样与包装 检验报告

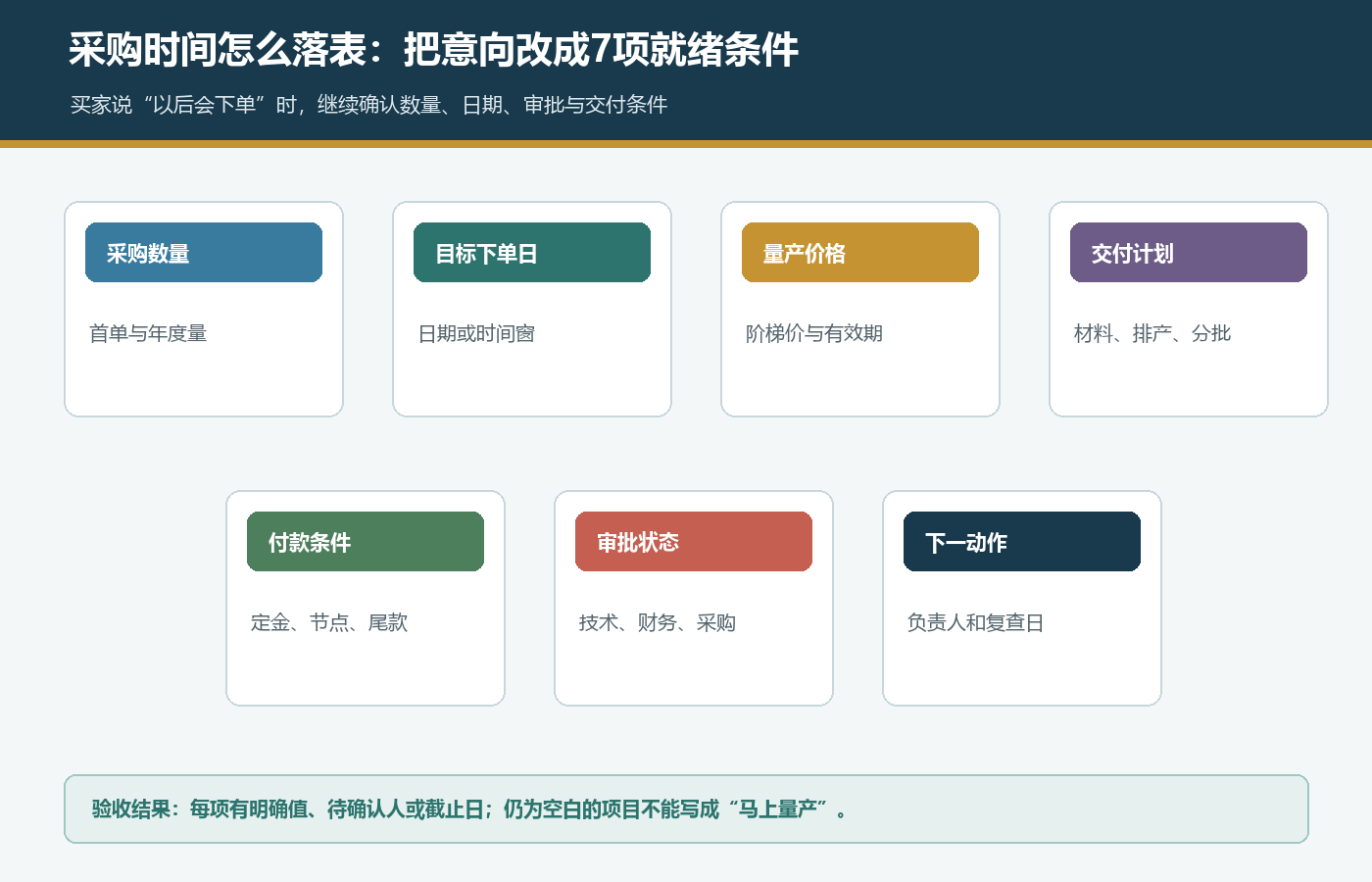

国际站样品通过后确认采购数量目标下单日量产价格交付付款审批和下一动作
采购意向要落到数量、目标下单日、量产价、交付、付款、审批状态与下一动作,空白项应继续追问。

量产前会议应该确认什么?

由业务、工程、采购、生产、质量和物流共同核对订单、批准样、图纸BOM、变更、材料、产能、检验、包装、付款和交货。开放项必须有责任人与截止日。

参会人 核对内容 输出 未通过动作
业务 订单客户要求 订单清单 补确认
工程 版本变更 量产文件 暂停发放
生产质量 工艺检验 控制计划 补验证
采购物流 材料交付 到料出货表 调整计划

什么产品适合先做首件或小批试产?

定制程度高、工艺新、模具新、供应链变化大、质量风险高或买家首次采购的产品,可先做首件或小批试产。数量、费用、验收和转批量条件应在订单前确认。

触发条件 验证重点 数量口径 转量产条件
新工艺 稳定性 按风险定 参数稳定
新模具 尺寸外观 首件样 首件批准
新材料 性能一致性 试批 报告通过
新客户 包装流程 小批 收货确认

量产开始后怎样设置里程碑回报?

根据订单风险和买家需求设置齐料、首件、生产进度、过程检验、最终检验、包装和发运节点。回报内容要包含计划、实际、偏差、影响和修正日期。

里程碑 回报内容 证据 异常处理
齐料 到料状态 物料表 替代或延期
首件 关键结果 首件报告 纠正再验
生产 完成比例 进度记录 调整资源
出货 检验包装 发运资料 确认放行

样品项目在跟进台账里要记录哪些字段?

台账要把样品编号、买家、产品、签收日、测试人、测试项目、反馈结论、修改版本、批准状态、预计数量、目标PO日、下一动作和负责人接在一行。

字段组 关键字段 更新频率 用途
身份 买家产品样品号 项目变化时 防混淆
测试 负责人日期结论 每次反馈 推进评估
版本 S0至MP 每次变更 文控
采购 数量PO日下一步 每周 量产预测

业务、工程、质量和生产怎样分工?

业务负责买家沟通与节点,工程负责变更可行性和文件,质量负责测试与检验基准,生产采购负责产能与物料。一个问题只能有一名主负责人。

角色 主责 交付物 验收人
业务 沟通采购时间 跟进台账 销售主管
工程 版本与变更 图纸BOM 技术主管
质量 测试检验 报告标准 质量主管
生产采购 排产材料 交付计划 运营负责人

每周样品转量产复盘怎样开?

会议只处理开放项目与异常:当前阶段、卡点、责任人、截止日、所需支持和复查指标。已经完成的节点留在台账,不占用会议讨论时间。

会议项 输入 讨论结论 输出
超期反馈 承诺日期 新动作 新截止日
改版异常 问题与成本 方案选择 版本任务
采购阻塞 审批状态 补充材料 推进节点
排产风险 产能材料 交付调整 复查指标

买家到期没有反馈怎样跟进?

先引用双方约定的测试项目与反馈日,询问测试是否开始、是否遇到安装或资料问题,并给出便于回答的选项。连续跟进仍无结果时,转为低频培育。

轮次 消息重点 等待时间 台账动作
第一次 确认测试状态 按项目节奏 更新状态
第二次 排除技术阻碍 给资料支持 记录问题
第三次 确认采购变化 设新日期 降级或继续
无回应 说明暂停跟进 低频触达 写重启条件

买家说以后会采购怎样继续推进?

继续问触发采购的事件,如项目立项、库存消耗、预算释放、终端订单或旺季备货,并确认预计时间窗、决策人和供应商还需提供的资料。

触发事件 追问 可准备资料 复查
项目立项 何时批准 技术方案 批准前
库存消耗 剩余周期 补货计划 到点前
预算释放 财年节点 更新报价 预算前
旺季备货 销售季节 产能建议 备货前

什么情况下可以关闭样品项目?

需求取消、客户身份或付款风险无法解除、产品无法满足关键要求、修改成本失控、采购时间长期不明且多轮无互动时,可以关闭。关闭时保留原因和重新启动条件。

关闭原因 证据 重启条件 归档
需求取消 买家确认 新项目 取消
产品不匹配 技术结论 规格改变 错配
成本不可行 报价反馈 预算调整 价格
长期无互动 跟进记录 明确日期 沉睡

样品签收转量产怎样验收?

验收要同时看过程完整与订单就绪:签收可追溯、测试有计划、反馈有证据、改版有版本、批准有记录、采购有数量日期、量产有规格价格交期付款和检验。

验收项 最低输出 负责人 不通过动作
测试 结果与证据 质量业务 补测试
版本 PP与MP记录 工程文控 暂停排产
采购 数量与PO日 业务采购 补确认
量产 订单交付条件 跨部门 开量产会

佛山外贸工厂第一周怎样建立样品转量产表?

先抽取近30至90天已签收但未下单的样品,补齐版本、测试人、反馈日、问题、预计数量和采购时间,再按通过、改版、暂缓和关闭分组。

步骤 输入 输出 完成标准
拉清单 寄样物流 样品项目表 无遗漏
补测试 买家记录 测试节点 有日期
补版本 样品与文件 版本链 可追溯
定动作 采购与风险 分组台账 有负责人

这套样品转量产方法有哪些公开依据?

Alibaba.com面向供应商的询盘回复内容强调及时、清楚地回应买家,并把后续沟通纳入询盘处理;How to Sell页面把沟通、订单和Trade Assurance流程连接起来。Alibaba.com Seller博客中的采购指南还列出样品申请、评估、反馈修改、书面批准、生产里程碑与检验等常见环节。本文据此整理执行台账,但平台公开内容没有规定所有产品统一使用D1、D3或7天测试周期,也没有承诺样品通过必然形成量产订单。

公开来源 可核验内容 本文用途 核查日期
询盘回复指南 及时详细回复与后续沟通 设置签收后跟进 2026年8月27日
How to Sell 沟通订单与保障流程 保留沟通记录 2026年8月27日
OEM采购指南 评估反馈修改与批准 建立版本链 2026年8月27日
Prototype指南 样品试产与生产里程碑 设置量产节点 2026年8月27日
Sample Approval指南 测试文件反馈和生产触发 建立验收表 2026年8月27日

来源:Alibaba.com询盘回复指南Alibaba.com How to SellAlibaba.com OEM采购指南Alibaba.com Prototype采购指南Alibaba.com Sample Approval采购指南。平台功能、交易工具和账户入口以企业当前后台为准;测试、认证、合同和订单责任按具体产品与市场核验。

还可以继续查看哪些样品和询盘运营页面?

怎样判断这张样品转量产台账可以交给团队使用?

验收项 最低输出 负责人 通过标准
签收与测试 样品号、测试人、日期 业务质量 可追溯
反馈与改版 问题、证据、版本 工程 逐项关闭
采购与订单 数量、PO日、价格 业务 时间明确
量产与交付 文件、产能、检验 跨部门 可执行

准备样品项目复盘时,可先整理物流签收、寄样清单、测试计划、买家反馈、版本变更、批准记录、预计数量、采购时间、量产报价和排产信息。查看佛山国际站代运营服务国际站案例证据库;需要把已签收样品改造成可复查的量产推进表,可联系佛山市汇报科技有限公司预约店铺诊断,电话15816937767,微信quan123B2B。

国际站样品签收转量产还有哪些常见问题?

买家签收样品后多久追第一次合适?

先在物流显示签收当天或下一个工作日确认包装、数量和版本,再约定测试开始日与反馈日。时差、买家工作日、产品测试周期和项目紧急度都会影响节奏,日期应由双方确认。

买家只回复Sample is good,可以直接安排量产吗?

还要确认通过的是哪些测试项,并锁定量产规格、图纸或BOM、包装标签、数量、价格、交期、付款和检验方式。取得可追溯的书面批准后,再把批准样转成量产基准。

修改版样品一定要重新寄吗?

功能、材料、尺寸、公差或安全相关变更通常需要重新验证。只改标签文字、包装排版等低风险项目时,可由双方评估使用文件或视频确认;确认方式、批准人和日期仍要写入版本记录。

买家测试通过但没有明确采购时间,还要继续跟吗?

可以转入培育组,继续确认预算周期、审批人、预计数量和重启事件,并设置下一复查日。若需求已取消、联系人失联或规格长期变化,应记录关闭原因,避免把开放状态长期留在业务台账。

说明:本文提供签收确认、测试反馈、修改版控制、采购时间与量产验收方法。运营资料只能证明字段与执行流程,不能证明客户排名、询盘、成交或量产结果;具体测试、认证、合同、付款与交付责任应按产品、市场和订单单独确认。

原创署名:汇报科技

先诊断再出方案

把店铺链接发过来,先判断问题在哪。

看看适合轻运营还是陪跑,还是代运营
Alibaba国际站事业部运营经验团队佛山制造业国际站运营服务团队专注国际站托管、陪跑和工厂获客运营外贸GEO优化独立站建设运营Facebook运营
联系陈权15816937767微信:quan123B2B
汇报科技微信咨询二维码
微信扫码咨询添加 quan123B2B
